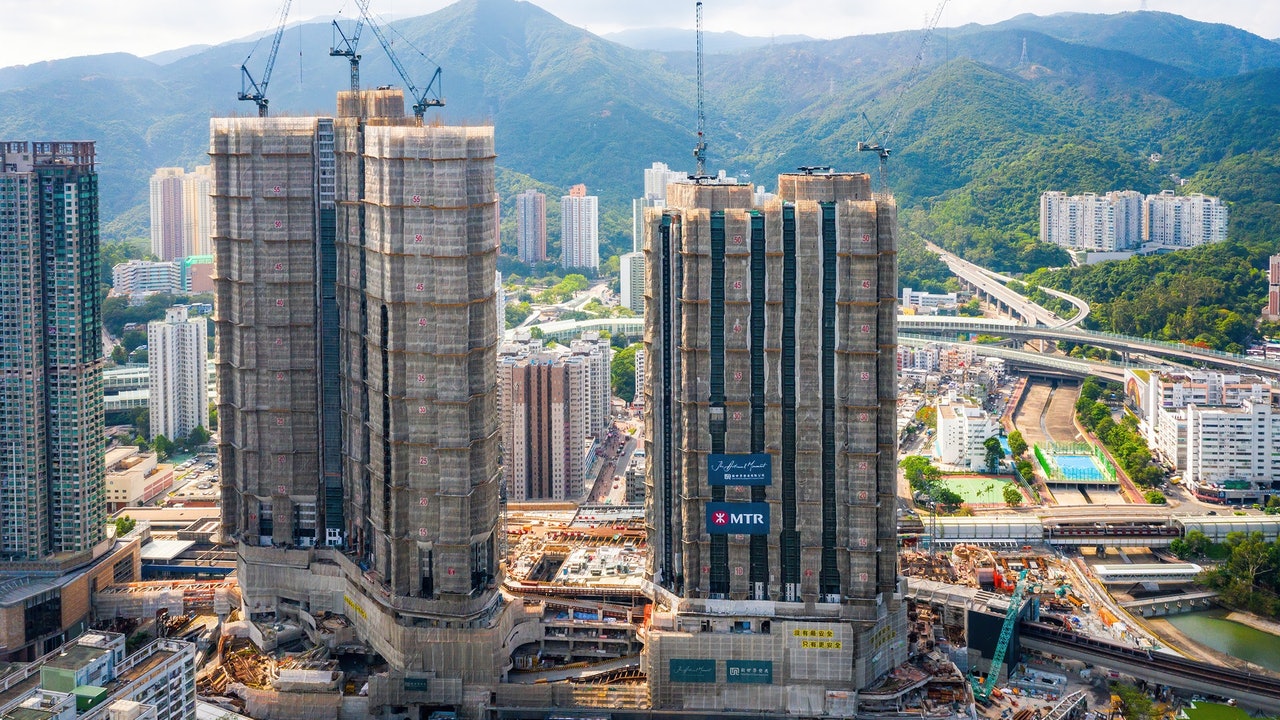

柏傲莊檢視原始碼討論檢視歷史
柏傲莊(英語:The Pavilia Farm)位於香港新界沙田區車公廟路18號,為港鐵大圍站上蓋發展項目。按港鐵於2009年已獲批的規劃,可建8幢樓高40至49層住宅樓宇[1],提供約2,900個單位(最後增至3,090伙),共190,480平方米,另有一座三層高會所,62,000平方米作商業用途及建設佔地15,000平方米的專上學院。
目錄
說明
九鐵曾打算分別於2002年及2004年推出招標,不過最終因經濟理由而停止。項目自2000年起被不少區內居民、地區人士批評為名城翻版,認為有關規劃強奪過去的公共休憩空間,並增加屏風效應。唯城規會多年來認為該項目需要發展最大的樓面面積,方可善用珍貴的土地,全盤否決反對意見,港鐵曾在2012年5月突然推出招標,唯發展商投標方案有頗高風險,無法收回物業的發展成本,最終流標收場。到2014年9月10日,港鐵再次推出招標,到10月12日截標後旋即開標,新世界發展以28.56億補地價投得上蓋發展住宅部份發展權,商場歸由港鐵持有。2015年3月地政總署資料,柏傲莊亦完成補地價,涉額約103.56億元。項目於2015年11月動工,原預計2020年第3季至2021年落成。不過受工程複雜所影響,加上地盤打樁期間影響大圍站月台沉降而引致部分範圍停工和其中一座住宅基座曾發生鋼筋支架倒塌意外,項目延遲到2023年才落成。而根據2017年1月屋宇署資料,項目已於2017年1月展開上蓋建築工程,並由呂元祥建築師事務所設計。示範單位設於荃灣D·PARK愉景新城商場,發展商正爭取最快在2020年上半年推出第1、2期。不過,由於2019冠狀病毒病香港疫情導致籌備及審核工作受阻,地政總署延至2020年9月28日才批出上述兩期的預售樓花同意書,到同年10月中開售。
歷史
大圍站上蓋發展項目原址為大圍歡樂城,因興建港鐵馬鞍山綫(前稱馬鐵)的關係,在2001年正式關閉。該址現為港鐵馬鞍山綫大圍站及大圍站公共運輸交匯處,於2004年年底落成啟用,巴士站初時維持不變,與毗鄰新的公共運輸交匯處一同使用,但隨後亦在2005至2006年間關閉,一直空置至2015年。
規劃過程
起源
在1997年3月,路政署委託顧問公司為包括馬鞍山鐵路(現稱屯馬綫一期)在內的東鐵延線項目進行研究,建議在大圍站上蓋建造8幢43至45層高住宅,另加一幢寫字樓;而鄰近的大圍車廠則建造19幢25-26層高住宅及1幢酒店,以補貼九鐵建造東鐵延線。但是,最後寫字樓及酒店被剔除。
2000年5月中,政府已批准九鐵擬於大圍車廠及毗鄰空地(前為大圍歡樂城)建近7,000個住宅單位的發展大計。當中大圍鐵路車廠佔地6.12公頃,擬建11座樓高42至47層高住宅,基座設一層停車場,提供3,890個單位;至於大圍車站地盤則佔4.85公頃,可建9幢39至46層(基座設一層停車場及兩層商場),提供約3,040個住宅單位。
同年8月4日,城規會要求在《沙田分區計劃大綱草圖編號S/ST/14》上的申請地點(大圍站上蓋)由「政府、機構或社區」地帶和「其他指明用途」註明「九廣鐵路」地帶改劃為「綜合發展區(1)」地帶。
沙田區議會不滿發展
在圖則展示期間,當局接獲7份反對書,其中一份由沙田區議會的議員提交,反對把火炭、沙田頭(現稱車公廟站)和大圍的三塊車站用地劃為「綜合發展區(1)」地帶。[2]2000年10月中旬,沙田區議會向城規會提出上訴,反對項目以高樓式屏風建成、有加重該區交通及社區設施負擔之嫌。惟最終城規會仍保留九鐵的原來發展大計。
城規會否決反對意見 屏風式住宅上馬
2001年1月16日,城規會轄下的聆訊反對小組委員會在進一步考慮有關的反對意見後,否決沙田區議會有關反對,認為有關九鐵建高密度及住宅並無問題,因為項目是以同區合理地積比(約四至五倍)發展。聆訊反對小組委員會亦同意,城規會須擬備規劃大綱,為「綜合發展區(1)」地帶的未來發展提供指引。分區計劃大綱圖其後於2001年9月25日獲行政長官會同行政會議核准。
同年10月,九鐵為了令項目順利「上馬」並早日推出招標,大圍站項目物業幢數由原來的9幢減至8幢,惟樓高卻因而由原來最高的46層被扯高至59層,是新界區最高住宅物業。項目預料於2006年至2008年落成。
城規會通過規劃大綱
2002年1月11日,城規會小組委員會通過一份規劃大綱,為大圍站上蓋的發展提供指引 (包括規劃參數、有關的影響評估報告),同年3月15日核准首個計劃。九鐵同時邀交首份規劃申請,大圍站上蓋地盤面積51.6萬平方呎,將建有8幢42至54層高(加5層平台)住宅,並分3組排列,大廈之間並無空隙。
雖然沙田區議會及地區人士表示大圍站上蓋發展項規模過大,因此要求降低發展項目的最大地積比率及限制最高建築物高度,並要求在擬議的發展項目內提供各種設施,包括室內運動場,體育館、社區會堂、郵政局及圖書館等。但城規會指九鐵方案外觀具趣味及可觀性,與周遭環境配合,以該規劃已為建築物的設計作出改善和規劃理想為理由,不批准地區人士所提出有關申請。城規會亦於2003年及2005年在附加條件的情況下批准九鐵提出兩宗規劃修訂申請。
2002年2月23日,公民力量發起遊行反對九鐵大圍站上蓋興建高密度住宅,四十人高叫抗議口號,由大圍火車站出發沿馬鐵車站遊行。立法會議員劉江華希望規劃署採取持平及中肯的態度,在考慮到發展商的商業利益同時,更要顧及和保障市民的公眾利益。
九鐵修改方案 增大商場樓面
2003年6月27日,九鐵為增加大圍站上蓋的商業價值,把上蓋原計劃的29.1萬方呎住宅及公眾停車位,轉為商場,令商業樓面大增77%,至66.7萬方呎。住宅樓面由229.8萬方呎減至205萬方呎,連同4.3萬方呎公眾車位,轉為商場及其附屬車位。申請獲城規會批准。
地區人士要求改變土地用途失敗告終
2007年時,曾有地區人士表示大圍站上蓋項目沒有進行充分的公眾諮詢,大圍居民亦對九鐵的發展項目深表不滿。甚至表示,如擬議的發展項目如期進行,他們會遷離大圍,因此要求將大圍站上蓋發展由「綜合發展區(1)」地帶改劃為「政府、機構或社區」地帶,解決大圍設施不足的問題。在這個申請中,當局接獲780份公眾意見書,但只有九鐵反對這宗申請。
不過政府及城規會表示,大圍站上蓋規劃程序已於2000年通過,城規會當時也根據《城市規劃條例》的規定考慮有關反對意見,而且地區人士並無提出充分理據支持把申請地點改劃為「政府、機構或社區」地帶。城規會認為大圍站上蓋項目作綜合發展是符合有關的規劃意向,就是在鐵路車站附近進行較高密度的發展,把握發展機會。多個政府部門亦表示區內政府、機構或社區設施的供應大致充足,應按部門的資源分配和推行時間表而定,最終否決有關申請。
2011年6月,屋宇署批出港鐵大圍站上蓋項目新申請圖則,由於項目在實施新發水限制的4月1日前申請,故趕及「發水尾班車」。大圍站新批圖則,計劃建8幢40層至52層高大樓,其中住宅樓面205.02萬呎,商業樓面則約66.73萬呎。與港鐵前方案相若。
環保觸覺其後曾向城規會申請收緊大圍站發展限制,提出限高及削減住宅樓面等,申請總共接獲約48份意見,大部分意見反對地點發展住宅,包括沙田鄉事委員會及創建香港等。不過政府及城規會表示,大圍站上蓋規劃程序已於2000年通過,而目前發展項目已進入落實階段,而有關的建築圖則已於2011年獲審批。再加上環保觸覺沒有提供總綱發展藍圖或園境設計總圖的技術數據支持,故否決有關申請。
第一次招標截收意向書
2012年5月,項目突然正式登報邀納意向書,並只限於4日內進行邀納,多家發展商表示有興趣參與,當中包括有中、小型發展商,擬考慮合組財團競投,以減低項目規模太大之風險。
2012年5月11日截收意向書,由於該項目屬港鐵近5年來推出最大型項目,多家發展商均有遞交意向書,包括長實、新地、恆地、新世界發展、信置、會德豐、嘉里、永泰、南豐及中國海外等。即使中小型發展商九龍建業亦有遞交意向,市場反應十分熱烈。
2012年5月30日,港鐵罕有發出新聞稿表示大圍站上蓋招標,邀納發展商意向書。港鐵表示為促進香港的可持續發展及建設更佳生活環境,港鐵公司檢視了大圍站物業發展項目的規劃及設計,決定依據可持續建築設計指引實施該項目。期望在滿足樓宇需求的同時,為住客積極締造良好的居住環境。
2012年6月22日,截標前只收到3份標書,包括長實、新地及恆地3家財團,反應略遜於預期。長實集團發言人指出,公司今次以獨資方式,入標競投大圍站項目,另新地及恆地亦分別指出,今次以獨資方式參與。
流標收場
經過歷時逾兩周的審核後,港鐵於7月10日傍晚宣布不接納標書,項目流標收場。發言人指若接納目前的投標方案,有頗高風險,將會無法收回物業的發展成本,包括物業地基工程及環保、緩減等設施的費用。發言人重申,將會重新審視發展組合的細節,期望於本財政年度內推出項目重新招標。測量師指出,流標的最主要原因是項目總投資額太大,門檻高,入標少且發展商態度保守,共同促進了這次流標。項目於令很多「有心無力」的中小型財團被拒之門外,且歐債危機影響下,全球經濟環境較差,後市展望不明朗,發展商也趨於保守。民間組織反大圍站上蓋建屏風樓關注組表示,仍對項目的發展表示憂慮,擔心發展商未來或會爭取以發水圖則進行發展。
上蓋項目拆細發展 專上學院擬改為發展公屋
2012年12月,政府消息指出,新政府正全面檢討六大產業政策,認為教育是事業而非產業,應優先照顧本地而非外地學生需要,加上香港土地短缺,故正在研究將大圍站上蓋及粉嶺皇后山軍營地皮改為興建公營房屋。如各方同意,最快可在2013年1月特首梁振英的首份施政報告公布。業界人士指出,港鐵大圍站上蓋原私立大學用地面積較小,但可較快推出改為興建公屋。但是,政府最終選擇將皇后山軍營用地改作公營房屋發展(即皇后山邨及山麗苑)。
港鐵表示難拆細標售
大圍站規模龐大,曾引發流標,有業內人士曾建議拆細標售。唯港鐵物業總監鄧智輝表示,大圍站項目因涉及沙中線工程,位處兩條鐵路線車站中,建築較為複雜,曾研究能否拆細標售,但因應地理及鐵路工程以及其他因素,執行上非常困難。[3]不過事實上早年發展的九龍站上蓋發展項目亦採用拆細標售方式發展,商場主要由港鐵擁有80%業權,平台層為公共休憩空間,其餘上蓋發展分七期發展。可見港鐵為不希望頂層平台層佔地8,500平方米休憩空間讓公眾享用,以及以高價賣地,緊持拒絕拆細標售。
第二次招標截收意向書
2014年9月10日,港鐵再次就項目招收發展意向書,並於9月15日截止。資料顯示,項目總樓面面積約為270.2萬方呎,提供約2900個住宅單位,另設約800個車位。港鐵指,經研究後認為項目拆細將會降低整體效率,例如出現多個出入口及大堂,故不考慮分期招標。而港鐵分兩種方案讓發展商入標。包括住宅部分以及商場連住宅。至於補地價金額等批地條款,仍跟政府磋商中。
2014年10月12日,本港大型發展商長實、新地、會德豐、新世界發展紛紛以獨資身分入標外,多家內房包括首度在港投地的佳兆業集團、世茂房地產及富力地產董事長李思廉私人公司與英皇國際組財團參與,另據悉萬科置業(香港)(下稱萬科)亦就項目入標。是次大圍站招標條款減辣即大收9份標書,不但較該項目兩年前只收3標大升2倍,更創2005年推出日出康城1期「首都」後的九年港鐵招標項目收標新高。
2014年10月13日,新世界發展以28.56億補地價投得港鐵大圍站上蓋發展住宅項目發展權,港鐵則支付餘下的75億元投得65萬方呎樓面的商場,合共補地價總金額達103.56億元。新世界指項目主力發展2至3房單位,平均單位實用面積約600方呎,不過相信發展商亦會按市場需要提供一定比例的小型單位。
修改規劃
2015年8月,港鐵向城規會申請,就項目進行修改,包括停車場由地庫2層加深至地庫4層、原本停車場位置改作專上院校、近城門河位置的商場戶外廣場亦取消和更改緊急行車通道佈局。唯公開文件只有文字交代,沒有公佈規劃圖則。住宅範圍提供3,090個單位,樓高50層。
項目
項目分為3期發展,第1、2期分別提供約800個及1400個單位,主打實用約500至700餘方呎的2至3房單位為主。其中2期設216個實用面積僅178平方呎的開放式戶,1期最細則為1房戶,最大戶型是實用逾千方呎的4房戶。
所有樓宇均採用迅達集團提供的升降機。
